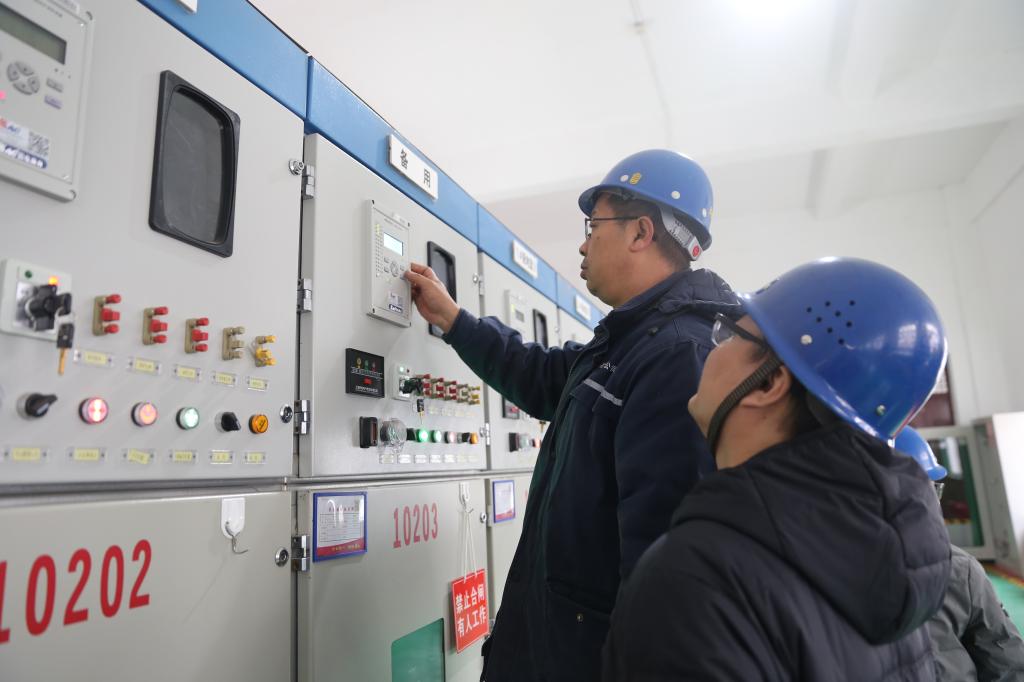

“电压正常,设备运转正常,临时供电取得成功!”12月7号上午,由二号球友会(中国)西峪110KV变电站输送至二号球友会(中国)三号风井临时变电站10KV临时供电取得成功,正式开始供电。
据了解,二号球友会(中国)三号风井项目自5月11日开工建设以来,施工现场生产及生活用电一直采用变频柴油发电机组发电,耗能巨大,施工成本较高。此次临时供电系统的正常供电彻底解决了现场生产及生活用电问题,确保了冬季施工人员和设备的安全,同时为三号风井早日建成投运,提供了稳定可靠地电力保障。

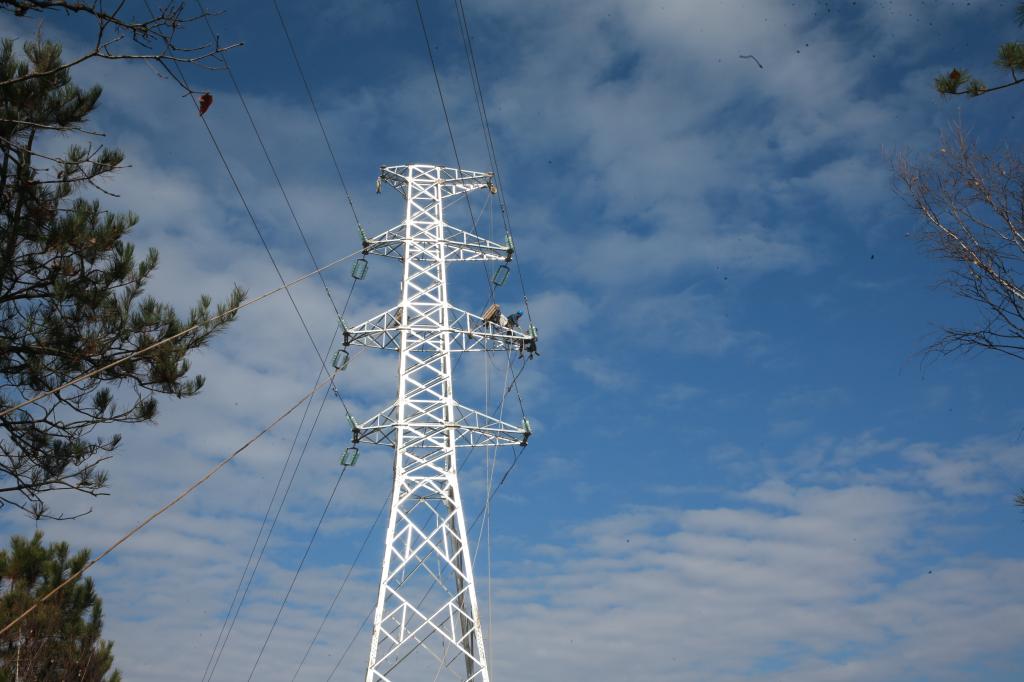

“全长11公里的输电线路,都是在山里搭建,施工难度可想而知。”该矿副总经理杨波介绍,此次三号风井及附属工程35KV输电线路整体设计和安装工程起点为西峪110kV变电站,终点为三号风井场地35kV变电站,全线路共设置双回路铁塔38基,两个相隔塔基最大跨度接近3公里。
整个输电线路安装自5月8日开始,历时7个月,于12月7日完工。由于三号风井35KV变电站还未建成,为保证施工现场生产生活用电正常,目前采取10KV送电等级。
“真是太及时了,我们之前一直用的柴油发电机进行供电,一天下来能用十几桶油,花费4万多,成本高,效率低。”谈起此次正常供电,负责立井施工方负责人陈小林十分激动,“现在通上电好了,既节约了成本,又提高了效率,施工进度是蹭蹭蹭地往前走。”
“抓好现场管理,积极配合施工单位,高质量完成项目建设。”在项目施工现场,该矿总经理李团结再三强调要强化工程质量管理和过程风险管控,加快项目建设进度,力争做到高标准建设,高效率推进,高质量完成。
据悉,作为公司“十四五”期间的重点项目,三号风井及附属工程项目建设后,三号风井富足风量不仅可满足矿井正常生产、安全高效的需要,而且将更加有利于优势产能释放,为矿井高质量发展提供了重要支撑。(赵鹏 冯昆)
